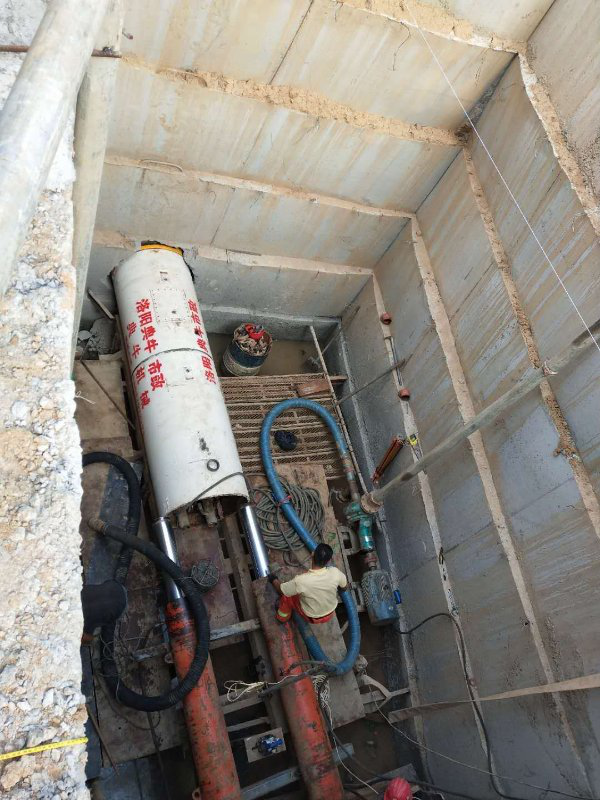

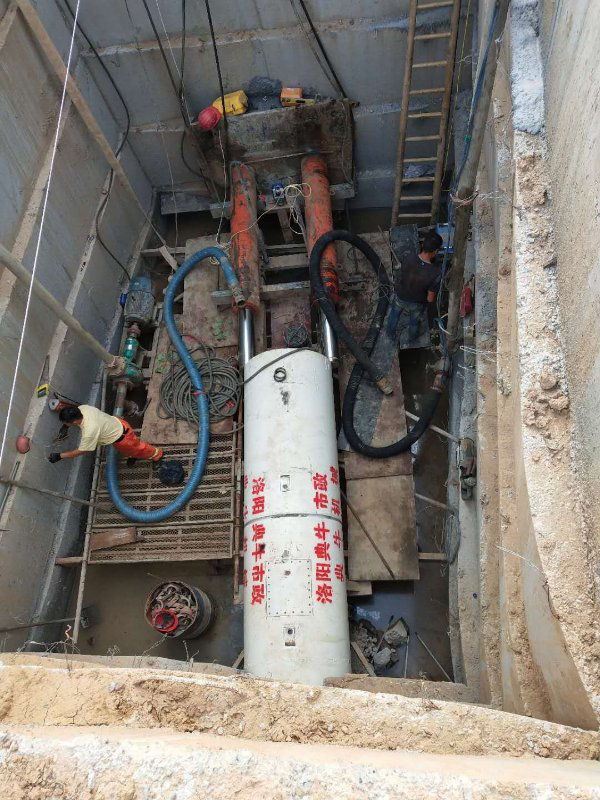

登封市大金店污水处理厂配套污水管网工程,三里庄顶管段工程地勘情况比较复杂,***阶段顶135米,全工程700米,以中粗砂细砂砾石为主,自然抗压强度5∽75Mpa,地质砂砾石多,埋深约10米左右,覆土层约9米,掌子面抗压强度不匀衡。此工程对顶管技术和刀具都是考验。三里庄多处为顶管施工,根据本次勘察资料,本场地主要软弱层为②-1层淤泥质黏土,局部③-1层细砂呈松散状,厚度较薄,根据本次勘察资料,按其分布特征,该层局部位置处于管道顶进轴线,对管道顶进工作有一定影响。
本工程顶管穿越段需穿越地基土层主要为②层粉质黏土和③-1层细砂,该二层工程性能较好,顶管施工顶进时可能会遇较大阻力,应注意管材和顶进设备的选择。
③-1层细砂在机械的振动下易发生液化和在水头差作用下产生流砂、管涌现象,充分考虑到工作井和接收井开挖时的安全措施,对井壁土体进行加固措施,同时作好止水设计,并同时做好施工过程的监测工作和基坑的封底处,施工时采取井点降水和基坑支护等措施,以保证施工顺利进行。
技术指导
顶管施工一般性要求
1顶进钢管采用钢丝网水泥砂浆和肋板保护层时,焊接后应补做焊口处的外防腐层。
2采用钢筋混凝土管时,其接口处理应符合下列规定:
管节未进入土层前,接口外侧应垫麻丝、油毡或木垫板,管口内侧应留有10~20mm的空隙;顶紧后两管间的孔隙宜为10~15mm;管节入土后,管节相邻接口处安装内胀圈时,应使管节接口位于内胀圈的中部,并将内胀圈与管道之间的缝隙用木楔塞紧。
3采用T形钢套环橡胶圈防水接口时,应符合下列规定:
混凝土管节表面应光洁、平整,无砂眼、气泡;接口尺寸符合规定;橡胶圈的外观和断面组织应致密、均匀,无裂缝、孔隙或凹痕等缺陷;安装前应保持清洁,无油污,且不得在阳光下直晒;钢套环接口无疵点,焊接接缝平整,肋部与钢板平面垂直,且应按设计规定进行防腐处理;木衬垫的厚度应与设计顶进力相适应。
4采用橡胶圈密封的企口或防水接口时,应符合下列规定:
粘结木衬垫时凹凸口应对中,环向间隙应均匀;插入前,滑动面可涂润滑剂;插入时,外力应均匀;
安装后,发现橡胶圈出现位移、扭转或露出管外,应拔出重新安装。
5掘进机进入土层后的管端处理应符合下列规定:
进入接收坑的顶管掘进机和管端下部应设枕垫;管道两端露在工作坑中的长度不得小于0.5m,且不得有接口;钢筋混凝土管道端部应及时浇筑混凝土基础。
6在管道顶进的全部过程中,应控制顶管掘进机前进的方向,并应根据测量结果分析偏差产生的原因和发展趋势,确定纠偏的措施。
7管道顶进过程中,顶管掘进机的中心和高程测量应符合下列规定:
采用手工掘进时,顶管掘进机进入土层过程中,每顶进300mm,测量不应少于一次;管道进入土层后正常顶进时,每顶进1000mm,测量不应少于一次,纠偏时应增加测量次数;全段顶完后,应在每个管节接口处测量其轴线位置和高程;有错口时,应测出相对高差;测量记录应完整、清晰。
8纠偏时应符合下列规定:
应在顶进中纠偏;应采用小角度逐渐纠偏;纠正顶管掘进机旋转时,宜采用挖土方法进行调整或采用改变切削刀盘的转动方向,或在管内相对于机头旋转的反向增加配重。
9顶管穿越铁路或公路时,除应遵守本规范外,并应符合铁路或公路有关技术安全规定。
10管道顶进应连续作业。如遇下列情况时,应暂停顶进,并应及时处理;
顶管掘进机前方遇到障碍;后背墙变形严重;顶铁发生扭曲现象;管位偏差过大且校正无效;顶力超过管端的允许顶力;油泵、油路发生异常现象;接缝中漏泥浆。
11顶进过程中的方向控制应满足下列要求:
有严格的放样复核制度,并做好原始记录。顶进前必须遵守严格的放样复测制度,坚持三级复测:施工组测量员→项目管理部→监理工程师,确保测量万无一失。必须避免布设在工作井后方的后座墙在顶进时移位和变形,必须定时复测并及时调整。顶进纠偏必须勤测量、多微调,纠偏角度应保持在10’~20’,不得大于0.5°。并设置偏差警戒线。初始推进阶段,方向主要是主顶千斤顶控制,一方面要减慢主顶推进速度,另一方面要不断调整油缸编组和机头纠偏。开始顶进前必须制定坡度计划,对每一米、每节管的位置、标高需事先计算,确保顶进时正确,以***终符合设计坡度要求和质量标准为原则。
